Préparer un timelapse de chantier : repérage et pose

De l'étude d'angle à la pose : ce qu'on prépare avant le premier jour

Un bon timelapse se joue avant la première photo. Depuis 2010, Ecolapse prépare chaque installation avec la même rigueur : étude d'angle, choix du support, puis pose sécurisée selon la configuration du site.

Demander un devis

L'intervalle de prise de vue, le bon rythme pour ne rien manquer

Chaque photo est prise à un intervalle défini en amont, de quelques secondes à plusieurs minutes selon le rythme du chantier. Cet intervalle dépend de la durée totale prévue, des phases de construction et des horaires réels d'activité sur site.

Étude d'angle et repérage : ce qui conditionne l'installation du timelapse

L'étude d'angle détermine le bon emplacement dès le premier jour : sur un chantier qui avance sans interruption, une photo manquée ne se rattrape pas.

Généralement, l'étude d'angle se fait à distance : plans, photos transmises par le client, vues satellite. Une visite sur site n'est pas systématique, elle n'a pas de sens pour un chantier éloigné : coût supplémentaire, empreinte carbone inutile. Mais quand le site est complexe (accès, structure, point de fixation incertain), on organise rapidement une visite pour lever le doute sur le terrain. Lors d'un déplacement, on en profite pour tester la couverture réseau mobile et vérifier l'ensoleillement du site.

Dans les deux cas, plusieurs critères sont fixés avant la pose :

Hauteur :

elle est calibrée pour l'angle recherché.

Orientation :

lumière, ombres portées, axe de progression du bâtiment.

Distance :

elle détermine le choix de l'optique (grand angle, standard ou zoom) selon l'emplacement et ce qu'il faut couvrir. Un cadrage trop large dilue l'image, trop serré devient vite obsolète si le chantier évolue.

Stabilité du support :

un support sensible au vent ou aux vibrations produit des tremblements visibles au montage. Ce critère pèse autant que l'angle dans le choix du point de fixation.

Le plan de masse (ou le PIC) transmis par le client ou le maître d'œuvre complète l'analyse : zones d'accès, réseaux enterrés, futures implantations (grues, bases vie) qui pourraient couper la vue.

En amont, nos équipes gèrent aussi les démarches d'autorisation liées à la pose.

Quand le chantier l'exige, nos équipes gèrent en amont les démarches de sécurité demandées par le coordonnateur SPS : PPSPS, VIC, ou tout autre document requis.

Le support, mâts et boîtiers conçus en interne

Nos mâts et nos boîtiers LapseCam® sont conçus et assemblés en France, dans le Rhône, par nos équipes techniques. Cette maîtrise permet d'adapter le support à la configuration de chaque chantier, plutôt que d'imposer un matériel standardisé.

Le mât autoportant se déploie au sol : aucune formation spécifique n'est nécessaire. Pour un accès toiture, façade ou structures du chantier (grue, base vie), nos techniciens sont formés au travail en hauteur, avec coordination de l'opérateur et accord du client pour ces dernières. Pour une pose en nacelle sur candélabre, ils sont certifiés CACES R486. Pour une pose intérieure sur PIRL, ils suivent une formation interne dédiée à l'équipement.

Les types de poses :

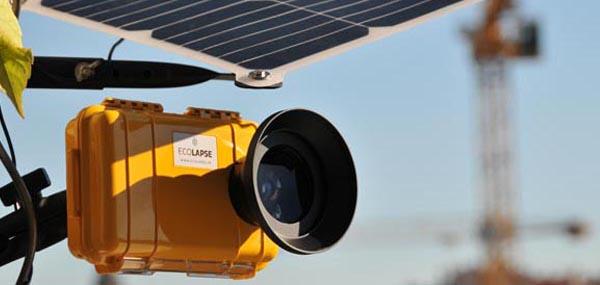

Sur mât autoportant Ecolapse :

Mât autoportant Ecolapse déployé dans un champ, à proximité d'un site industriel, pour l'installation d'une caméra timelapse

notre solution de référence quand le terrain le permet, sans démarche ni nacelle.

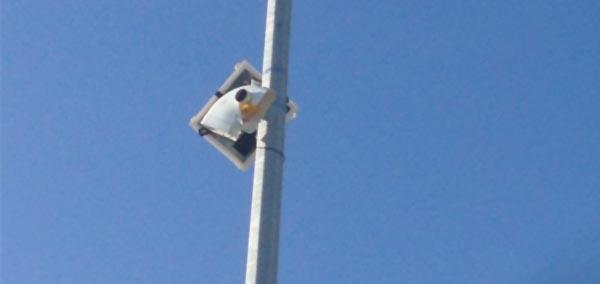

Sur le domaine public :

Technicien en nacelle installant une caméra timelapse sur un candélabre d'éclairage public

(candélabre, mât d'éclairage, structure municipale) autorisation mairie ou service voirie, gérée par nos équipes.

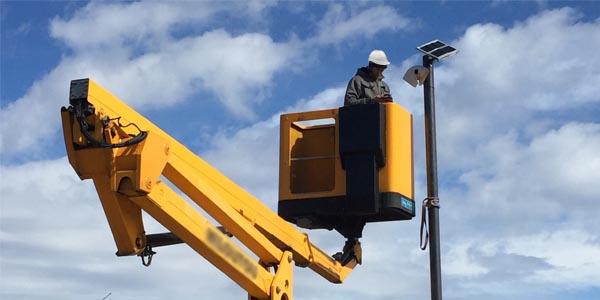

Sur une structure tierce :

Technicien harnaché fixant un mât timelapse sur la toiture en tuiles d'une résidence

(toiture, façade, pylône) autorisation du propriétaire ou du gestionnaire, obtenue en amont.

Sur les structures du chantier :

Technicien Ecolapse installant une caméra timelapse sur une structure métallique en hauteur, sur un chantier portuaire

(grue, base vie) posé avec l'accord du client, sans démarche externe.

En intérieur :

Technicien sur PIRL installant une caméra timelapse au plafond d'un bâtiment industriel en intérieur

pose sur point fixe, alimentation électrique à prévoir.

Pose et dépose, sécurité et discrétion sur site

La pose est réalisée par des techniciens équipés et formés au travail en hauteur : zone balisée, harnais et EPI adaptés à la configuration, un seul technicien en hauteur à la fois.

La LapseCam® est validée avec le client dès la pose. Un ajustement d'angle reste possible en cours de chantier, mais reste exceptionnel.

À la fin du chantier, la dépose suit la même rigueur : récupération du boîtier, des câbles et de la visserie, remise du site dans son état d'origine. Les boîtiers déposés sont ensuite démontés, nettoyés et réassemblés pour repartir sur un autre chantier, une démarche de réemploi détaillée sur notre page éco-responsabilité.

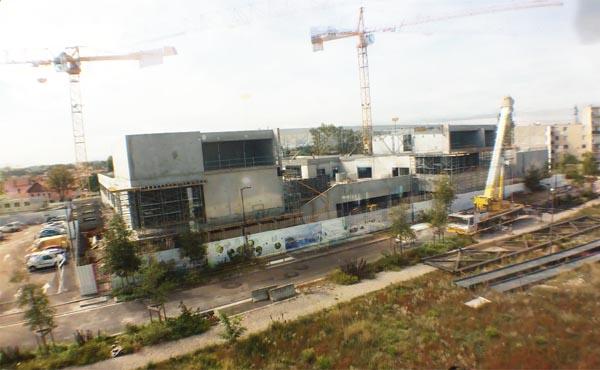

Boîtier timelapse installé en toiture avec vue plongeante sur un chantier et la ville de Lyon

Après la pose, le suivi du chantier

Une fois les LapseCam® installées, le suivi démarre : niveau de charge, qualité réseau, ajustements ponctuels et sauvegardes sont vérifiés tout au long du chantier. Ce suivi technique est traité en détail sur notre page suivi de chantier.

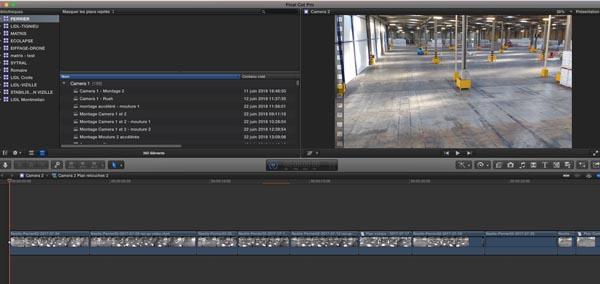

Le montage, la livraison et la diffusion du film accéléré sont, eux, traités en détail sur notre page dédiée à la vidéo accélérée de chantier.


Vos questions sur la préparation d'un timelapse

Faut-il une visite du chantier avant la pose ?

Pas systématiquement. Généralement, l'étude d'angle se fait à distance (plans, photos, vues satellite).

Une visite a lieu si le site est complexe, accès, structure, point de fixation incertain.

Qui gère les autorisations de pose ?

Nos équipes s'en chargent en amont.

Sur le domaine public (candélabre, structure municipale), la demande est adressée à la mairie ou au service voirie.

Sur une structure tierce (toiture, façade, pylône), l'autorisation écrite du propriétaire ou du gestionnaire est obtenue avant l'installation.

Sur les structures du chantier (grue, base vie), la pose se fait avec l'accord du client, sans démarche externe.

Le PPSPS est-il obligatoire pour une pose de caméra timelapse ?

Non, pas systématiquement.

Quand le chantier l'exige, nos équipes gèrent ces démarches de sécurité en amont, PPSPS, VIC, ou tout autre document requis par le coordonnateur SPS.

Quelle formation faut-il pour poser une caméra en hauteur ?

Ça dépend du support.

  • Un mât autoportant se déploie au sol, sans formation spécifique.
  • Une pose en nacelle sur candélabre exige le CACES R486.
  • Un accès toiture, façade ou structures du chantier (grue, base vie) nécessite une formation au travail en hauteur, avec coordination de l'opérateur et accord du client pour ces dernières.
  • Une pose intérieure sur PIRL est encadrée par une formation interne dédiée.

Ecolapse conçoit-il ses propres supports ?

Oui. Les mâts et les boîtiers LapseCam® sont conçus et assemblés en France, dans le Rhône, par nos équipes techniques, ce qui permet d'adapter le support à chaque configuration de chantier plutôt que de dépendre d'un matériel standardisé.

Prêt à lancer votre timelapse ?

Étude d'angle, choix du support, pose sécurisée : chaque installation Ecolapse suit ce même protocole, quel que soit le chantier.
